تسارع وزارة التجهيز والماء الزمن لإيجاد حلول تحد من استنزاف الثروات المائية والحفاظ عليها، على غرار استغلال العيون المائية وتفعيل شرطة المياه، بالإضافة إلى بناء سدود جديدة وتعلية أخرى.

تعمل وزارة التجهيز والماء على إنجاز 17 سدا كبيرا حاليا بالمملكة، بسعة تخزينية إضافية تصل إلى 5،6 مليار متر مكعب، وبغلاف مالي إجمالي يناهز 28 مليار درهم، حسب ما أفادت معطيات رسمية صادرة عن وزارة التجهيز والماء.

بالإضافة إلى ذلك تعمل المصالح التابعة للوزارة على تسريع إنجاز مختلف السدود التي هي في طور البناء حاليا بمختلف جهات المملكة، وذلك في إطار التدابير المتخذة لعقلنة وتدبير استغلال الموارد المائية ومنع ضياعها، في سياق تواتر مواسم الجفاف وندرة التساقطات المطرية.

وحسب ما أوردته منصة « الماء ديالنا »، فإن نسبة تقدم أشغال إنجاز المنشآت المائية بلغت مراحل جد متقدمة.

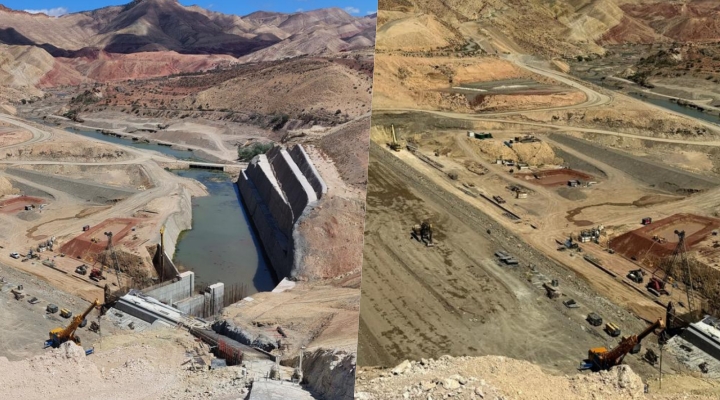

وفيما يلي أبرز المعلومات حول الـ17 سدا التي يتم إنشاؤها حاليا:

– سد غيس بإقليم الحسيمة: سعة تخزينية 93 مليون متر مكعب، نسبة تقدم الأشغال: 98 % ؛

– سد امداز بإقليم صفرو: سعة تخزينية 700 مليون متر مكعب، نسبة تقدم الأشغال: 95 % ؛

– سد كدية البرنة بإقليم سيدي قاسم: سعة تخزينية 12 مليون متر مكعب، نسبة تقدم الأشغال: 82 % ؛

– إعادة بناء سد الساقية الحمراء بإقليم العيون: سعة تخزينية 113 مليون متر مكعب، نسبة تقدم الأشغال: 74 % ؛

– سد بني عزيمان بإقليم الدريوش: سعة تخزينية 44 مليون متر مكعب، نسبة تقدم الأشغال: 53 % ؛

– سد تاركا أومادي بإقليم جرسيف: سعة تخزينية 287 مليون متر مكعب، نسبة تقدم الأشغال: 49 % ؛

– سد بولعوان بإقليم شيشاوة: سعة تخزينية 66 مليون متر مكعب، نسبة تقدم الأشغال: 47 % ؛

– تعلية سد المختار السوسي بإقليم تارودانت: سعة تخزينية 280 مليون متر مكعب، نسبة تقدم الأشغال: 46 % ؛

– سد سيدي عبو بإقليم تاونات: سعة تخزينية 200 مليون متر مكعب، نسبة تقدم الأشغال: 68 % ؛

– تعلية سد محمد الخامس بإقليم تاوريرت / الناظور: سعة تخزينية 980 مليون متر مكعب، نسبة تقدم الأشغال: 35 % ؛

– سد آيت زيات بإقليم الحوز: سعة تخزينية 185 مليون متر مكعب، نسبة تقدم الأشغال: 57 % ؛

– سد خنك كرو بإقليم فجيج: سعة تخزينية 1070 مليون متر مكعب، نسبة تقدم الأشغال: 36 % ؛

– سد واد لخضر بإقليم أزيلال: سعة تخزينية 150 مليون متر مكعب، نسبة تقدم الأشغال: 23 % ؛

– سد تاغزيرت بإقليم بني ملال: سعة تخزينية 85 مليون متر مكعب، نسبة تقدم الأشغال: 7 % ؛

– سد تامري بإقليم أكادير: سعة تخزينية 204 مليون متر مكعب، نسبة تقدم الأشغال: 41 % ؛

– سد الرتبة بإقليم تاونات: سعة تخزينية 1009 مليون متر مكعب، نسبة تقدم الأشغال: 19 % ؛

– سد رباط الخير بإقليم صفرو: سعة تخزينية 124 مليون متر مكعب، تقدم الأشغال: في طور الانطلاق.

هذا، ويعتمد المغرب على استراتيجية مبتكرة في عدد من السدود الحيوية ذات الموقع الاستراتيجي أو التي توجد بالمناطق التي تعاني من شح كبير في المخزون المائي أو تلك التي وصلت فيها كمية التوحل إلى نسبة كبيرة، وتتمثل هذه الاستراتيجية المبتكرة في تعلية هذه السدود.

للإشارة، تتوفر المملكة حاليا على 152 سدا كبيرا و141 سدا صغيرا، كما يتم إنجاز آلاف الآبار والأثقاب المائية لاستخراج المياه الجوفية.
